LoveRead.info » Книги » Домашняя » Управление проектами от А до Я - Ричард Ньютон

Управление проектами от А до Я - Ричард Ньютон

Книгу Управление проектами от А до Я - Ричард Ньютон читаем онлайн бесплатно полную версию! Чтобы начать читать не надо регистрации. Напомним, что читать онлайн вы можете не только на компьютере, но и на андроид (Android), iPhone и iPad. Приятного чтения!

335 0 13:30, 21-05-2019
Управление проектами от А до Я - Ричард Ньютон
21 май 2019
Автор: Ричард Ньютон Жанр: Книги / Домашняя Год публикации: 2007
0 0

Книга Управление проектами от А до Я - Ричард Ньютон читать онлайн бесплатно без регистрации

Умелое распоряжение ресурсами, гарантированное получение результата, выполнение работы в срок – можно ли этому научиться? Можно и довольно легко, если следовать определенному алгоритму, считает Ричард Ньютон. Просто и доступно, практически не используя профессиональную лексику, автор разъясняет основы управления проектами: как собрать команду проекта, как составить описание и разработать план реализации проекта, как контролировать сроки и бюджет.Книга адресована топ-менеджерам и специалистам в области управления проектами – как начинающим, так и профессионалам – всем, кто ищет простое и ясное введение в управление проектами.
    1 ... 16 17 18 19 20 21 22 23 24 ... 27
    Перейти на страницу:

    • описание риска;

    • вероятность его наступления;

    • серьезность последствий;

    • общая приоритетность;

    • ответственный за управление риском;

    • меры по устранению/снижению риска;

    • сроки завершения необходимых операций;

    • текущий статус данного риска.

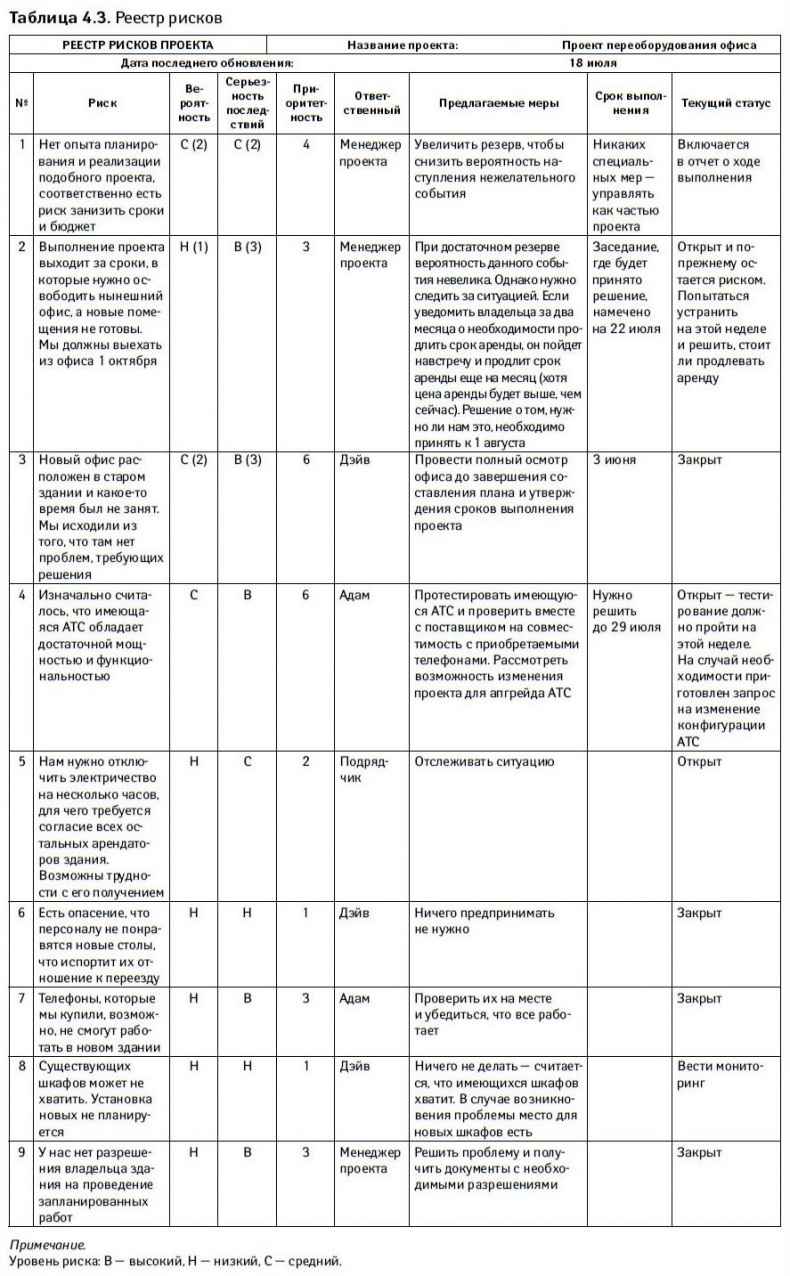

    Пример реестра рисков приведен в табл. 4.3.

    Управление проектами от А до Я

    Работами, предложенными в реестре рисков, следует управлять так же, как и остальными задачами в рамках проекта. В ходе еженедельных рабочих совещаний обязательно проверяйте, все ли необходимые операции выполнены.

    Шаг 4.7. Управляйте изменениями

    Обычно по мере выполнения проекта уточняется его конечная цель. Не исключено, что в ходе выполнения проекта изменятся цели заказчика и он захочет получить совсем иные результаты. Однако, если не контролировать изменения, неизвестно, что будет в итоге. Проект может завершиться не в срок или вообще провалиться. Если же изменения вносить постоянно, есть шанс никогда его не завершить. Чтобы этого не произошло, изменениями следует управлять.

    С этой целью составляют документ, называемый формой регистрации изменений. И каждый раз, когда планируется ввести какое-то изменение в проект, информацию о нем вы вносите в этот документ, указывая, в частности:

    • описание предлагаемого изменения;

    • причину изменения;

    • сроки принятия изменения, позволяющие осуществить его;

    • влияние на проект – изменится ли продолжительность или стоимость проекта, качество или риск;

    • рекомендуемые действия в сложившейся ситуации;

    • текущий статус изменения: рассматривается, принято (т. е. согласовано и включено в план) или отклонено (т. е. проект продолжится без изменений);

    • согласие заказчика на внесение изменения.

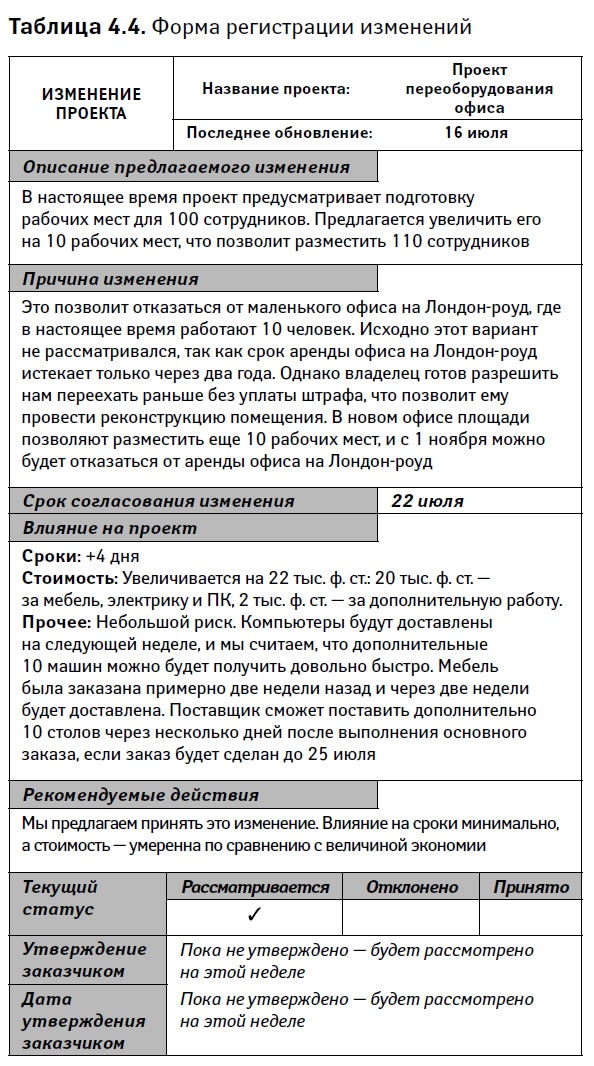

    Пример заполненной формы приведен в табл. 4.4.

    Управление проектами от А до ЯУправление проектами от А до Я

    Во время встречи с заказчиком вам следует обсудить предлагаемое изменение и его влияние на проект. Только заказчик вправе решить, принять или отклонить это изменение. Если же изменение принято, нужно объявить об этом другим членам команды проекта и обновить соответственно план и бюджет.

    В крупных проектах, особенно при большом количестве изменений, желательно еще вести реестр изменений. Пример такого реестра приведен в табл. 4.5.

    Шаг 4.8. Старайтесь обеспечить успех проекту

    Итак, вы оценили ход выполнения проекта, разобрались с проблемами, рисками и предлагаемыми изменениями. У вас есть вся информация, которая нужна для управления проектом. Теперь можно переходить к действиям.

    Круг ваших действий может быть очень широким. Вам придется, например, и договариваться о проходе ваших работников в здание со строгой пропускной системой, и обзванивать исполнителей, и проверять, как выполняют они свою работу, и закупать канцтовары, и нанимать подрядчиков, и заниматься мотивацией членов команды и т. д. и т. п. Задачи могут быть любого масштаба и сложности, но во всех случаях нужно не просто принимать решения и планировать действия, но и обеспечить их выполнение!

    Ключевые факторы успеха

    6

    Будьте менеджером проекта!

    В проекте всегда есть место действию: задачи, которые нужно завершать, проблемы, требующие решения, риски и изменения, необходимость которых следует анализировать, взаимодействие с заказчиками, которых надо информировать о ходе выполнения, и т. д. У менеджера проекта может возникнуть соблазн включиться в выполнение работ, а не фокусироваться только на управлении.

    Название «менеджер проектов» говорит само за себя – он не исполнитель проекта, член команды или сторонний консультант. Его роль – управлять проектом, и она очень важна. Когда работу никто не проверяет, не координирует, не направляет и не контролирует, шансы на успех очень низки. Таким образом можно решать лишь самые элементарные задачи.

    Даже если вы – единственный исполнитель или масштаб проекта позволяет вам брать на себя иные задачи, кроме управления, – все равно, не смешивайте функции исполнителя и менеджера.

    Помните о роли дирижера оркестра. Никто не ждет, что он посреди концерта вдруг сядет за инструмент и начнет играть. Все понимают: его роль – управлять оркестром. Такая же роль и у менеджера проекта – он должен управлять.

    Порой свою роль в управлении проектами менеджеры сводят к мониторингу и составлению отчетов с небольшой долей администрирования. Это ошибка. Конечно, и то и другое – важные аспекты управления проектами, однако ключевая роль менеджера проектов – обеспечивать выполнение проекта и делать все, что для этого потребуется.

    Действия будут зависеть от информации, которую вам удастся собрать. Вам следует проанализировать ее, решить, что делать дальше, и выполнить запланированное. Инструменты управления проектами подскажут, где требуется ваше вмешательство (например, чтобы наверстать упущенное время или устранить проблемы), но не могут решить за вас, что именно следует делать. Искать решения и осуществлять их на практике вам придется самому.

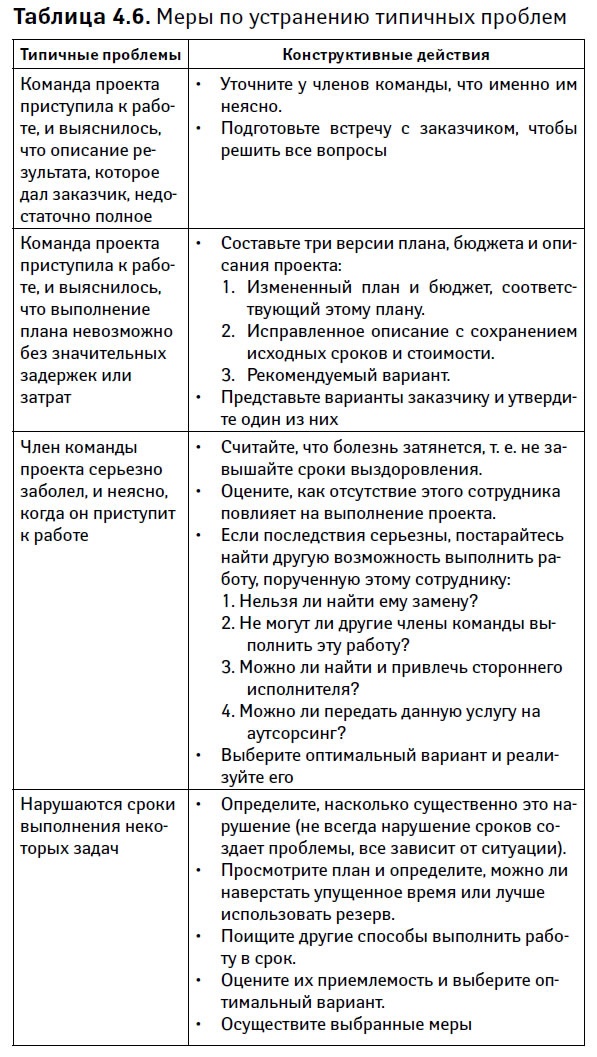

    В табл. 4.6 приведены примеры типичных проблем и рассказано о мерах по их устранению.

    Управление проектами от А до Я
    Шаг 4.9. Держите заказчика в курсе проблем

    В ходе выполнения проекта время от времени возникают проблемы. Как менеджер проекта, вы должны стремиться предотвращать их или минимизировать их влияние. Однако при всей организованности, тщательности и дисциплинированности вы – не волшебник, так что возможны и нарушение сроков, или превышение бюджета.

    Хороший менеджер отличается от плохого, в частности, тем, что умеет вовремя увидеть возможность наступления того или иного риска (для этого и нужен реестр рисков) и вовремя отреагировать на него. Если возникает проблема, заказчик должен знать о ней; не следует делать из этого секрет. Хотя никто не любит сообщать неприятные новости, скрывать их и, возможно, способствовать усугублению ситуации – еще хуже.

    Ключевые факторы успеха

    7

    Поддерживайте взаимодействие

    Управление проектами – это, по сути, управление людьми. Нужно внимательно выслушать вашего заказчика, чтобы понять, чего он хочет, объяснить исполнителям, что требуется от них, проинструктировать команду о последовательности задач и отслеживать возникающие проблемы.

    1 ... 16 17 18 19 20 21 22 23 24 ... 27
    Перейти на страницу:
    1. Жалоба
    Отзывы - 0

    Прочитали книгу? Предлагаем вам поделится своим отзывом от прочитанного(прослушанного)! Ваш отзыв будет полезен читателям, которые еще только собираются познакомиться с произведением.


    Уважаемые читатели, слушатели и просто посетители нашей библиотеки! Просим Вас придерживаться определенных правил при комментировании литературных произведений.

    • 1. Просьба отказаться от дискриминационных высказываний. Мы защищаем право наших читателей свободно выражать свою точку зрения. Вместе с тем мы не терпим агрессии. На сайте запрещено оставлять комментарий, который содержит унизительные высказывания или призывы к насилию по отношению к отдельным лицам или группам людей на основании их расы, этнического происхождения, вероисповедания, недееспособности, пола, возраста, статуса ветерана, касты или сексуальной ориентации.
    • 2. Просьба отказаться от оскорблений, угроз и запугиваний.
    • 3. Просьба отказаться от нецензурной лексики.
    • 4. Просьба вести себя максимально корректно как по отношению к авторам, так и по отношению к другим читателям и их комментариям.

    Надеемся на Ваше понимание и благоразумие. С уважением, администратор LoveRead.info.


    Установить VPN и читай слушай бесплатно

    Новые отзывы

    1. Валентина Валентина04 июль 13:25 Большое спасибо за интересную тему.  Сюжет заманчиввй,интересный. Жду продолжения ... Лекарь Фамильяров. Том 7 - Александр Лиманский
    2. Наталья По Наталья По01 июль 10:12 Ужасный перевод:(... Аркадия - Эрин Дум
    3. Вика Вика29 июнь 21:56 Какая хрень с первых строк.  У ребенка в 14 месяце не может быть черепно мозговой травмы при падании с дивана ... Вернуть семью любой ценой - Чарли Ви
    Все комметарии
    Новинки бесплатной онлайн библиотеки
